一、产品介绍:
全塑型塑胶跑道其外观表面为颗粒状结构,非渗水性。主要材料是双组份聚氨酯,基础层为天然橡胶及人工橡胶,混合矿物质填充剂、稳定剂及色料在280-300℃的高温加硫硬化一体成型,并以运动生物力学为依据,让运动过程中产生源源不断地动能,能更好地避免运动受伤,并达到国际田联新颁布的冲击吸收率的达标要求35%~50%。


二、使用地点:
适用范围:符合国际赛事标准的各类体育馆体育中心、各级各类学校及专业体育场、田径场跑到、半圆区、辅助区等场地

三、产品特点:
弹性:具有适度的弹性及反弹力,可减少体力的消耗,增进竞赛成绩。
冲击力吸收:适度吸收脚部冲击力,减少运动伤害,长期练习及比赛均适宜。
耐候性:不会因紫外线、臭氧、酸雨的污染而褪色、粉化或软化,并能长期保持其鲜艳的色彩。
耐磨性:耐磨耗性小于2.5%,满足各级学校长时间,高使用频率的需要。
耐压缩性:不会因为田径器材的重压而无法恢复弹性。
抗钉力:在受力更大使用最频繁的百米起跑点,也不会受到钉鞋或起跑架破坏。
耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损。
平坦性:施工时使用自流平材料,表面平坦,能符合特别平坦的比赛场地要求。
粘接性:特殊施工处理,粘接力强,可压制水份上升,无起泡、剥离等现象。
安全性:可防止跌倒所发生的运动伤害。
经济:维护方便、节省管理费用。
色彩:表面颜色柔和、颗粒状表层、防止刺眼光线的反射、美观耐久,并可采用多色彩搭配。
四、施工工艺
(一)基础验收、处理与清洁:
1、平整度:基础必须具有很高的平整度:3米直尺误差≦3毫米。
2、如果是水泥混凝土基础,则抗压强度:R20强度>25kg/cm2。水泥混凝土基础层标号须在C25或以上,混凝土层均厚不低于100毫米。
3、如果是沥青混凝土基础,则密实度:沥青基础压实密度达到97%以上,干容量达到2.35公斤/公升以上。
4、泄水坡度:横向泄水坡度为5‰—8‰,纵坡更大为1‰。表面应平坦、光滑、保证排水。
5、外观:无空鼓、沉降、断裂、粉化、油脂油漆等现象。表面均匀坚实无明显碾压轮迹,平整无裂纹,无粒边推挤、松散、油包、油疖、麻面,接缝平顺光滑,不得有阻水现象。基础不能产生裂缝和由于冰冻引起的不均匀冻胀。
6、保养时间:如果是沥青混凝土基础完工后保养10天及以上;如果水泥混凝土基础完工后保养28天及以上。
7、对基础实行地毯式检查,彻底清洁基础表面浮尘、污垢,修补基层缺陷,打磨地面。(水泥基础)必须5-6%的稀盐酸溶液,将基础表面进行处理,然后用清水冲洗干净,完全干燥后,方可铺设塑胶层。
(二)防水底漆施工(水泥基础):
1、基面确认:基础彻底清洁干净并晾干(含水率≤8%);
2、施工方法:水泥基础滚涂1层,须均匀厚度一致。为了质量和颜色效果得到保障,每一滚筒更好在桶里上下搅拌数次再继续滚涂。每平方米用量约为0.2至0.3公斤(根据基础表面效果决定用量)
3、干燥时间:10个小时
(三)防水底漆施工(沥青基础):
1. 基面确认:基础彻底清洁干净并晾干(含水率≤8%);
2. 施工方法:沥青基础封底层一层,须均匀厚度一致。为了质量和效果得到保障。确保无耙痕、无空隙。
3. 材料配比及搅拌,按重量配比为 =水性胶粘剂:108胶水:石英砂(80目-100目):水泥,均匀搅拌按重量配比为=1:0.5:1.5:1.5(可根据施工时天气温度调整水用量)。
4. 干燥时间:10个小时。

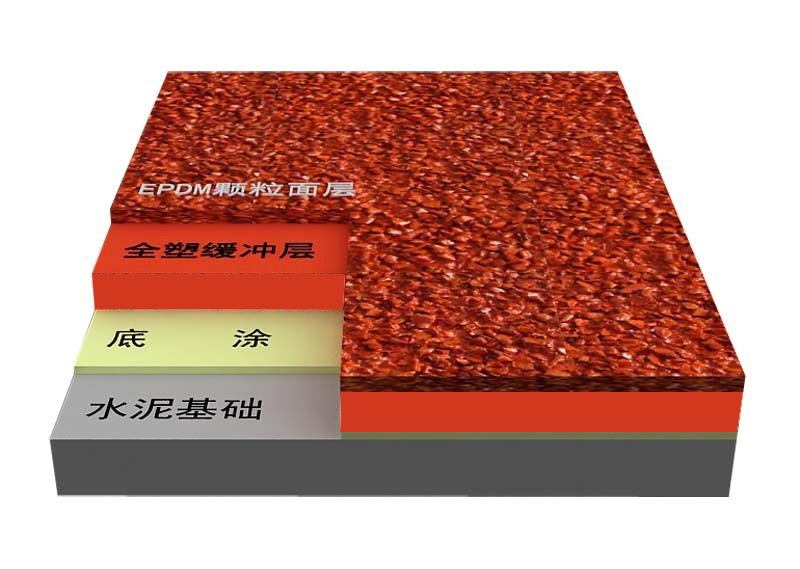

(四)全塑型PU塑胶底层铺设施工:
1、材料配比及搅拌,按重量配比为(1:5)。在使用跑道铺装材前,先将(甲乙组)搅拌均匀,进行充分搅拌均匀,使用铺摊机进行施工(可根据施工时天气温度调整溶剂用量)。
2、干燥时间:24小时。一般受气温影响,气温越高干燥时间相应缩短。
(五)塑胶底层表面打磨处理、场地试水找平、修补积水:
1. 铺设的底层塑胶混凝料完全胶联固化后,对全场进行检查,发现边缘不整齐或有凹凸之处,要进行削割、打磨、补胶和修整处理,以保证EPDM颗粒层粘结面胶铺设的厚度。
2. 进行全场放水测试场地平整,有积水位置做好记录,采用跑道铺装材修补(工艺及方法同颗粒粘结层跑道PU铺面材施工)。反复的试水、反复的修补,直到彻底的无积水方可进入下一步施工程序。
(六)混合型PU塑胶面层铺设施工:
1. 在使用跑道铺装材前,先将甲、乙两组按(1:2)重量配比搅拌均匀,进行充分搅拌均匀,这二种材料按比例配制好后,再加入EPDM颗粒(1-3mm)均匀搅拌调制塑胶混凝料。按重量配比为:甲组︰乙组︰橡胶颗粒(1-3mm)=1:2:1.2(可根据施工时天气温度调整溶剂用量)。
2. 面层材料掺等量粒径 1-3mmEPDM 颗粒及适量稀释剂搅拌均匀,倒入喷涂机,60 度进行同向喷涂,待喷涂完毕保养 24 小时,相反方向再进行一次喷涂,保养48小时方可使用。
(七)划线,清理场地完工
